شحن السيارات الكهربائية في أماكن العمل: دليل التخطيط والتركيب والإدارة

بواسطة
Mo_adel
بواسطةMo_adel
محلل سيارات كهربائية في الشرق الأوسط يركز على الأداء الحراري، تكاليف التشغيل، وكفاءة الشحن، اعتماداً على البيانات والتحليل الهندسي.
مدة القراءة 20 دقيقة

يُعد شحن السيارات الكهربائية في أماكن العمل أكثر من مجرد إضافة منفذ كهربائي إلى موقف السيارات؛ فهو خدمة متكاملة تحتاج إلى تخطيط هندسي وتشغيلي وسياسة استخدام واضحة. يحتاج الموظف إلى معرفة أين يشحن، وهل الحجز مطلوب، وما إذا كانت الخدمة مجانية أو مدفوعة، ومن يتدخل عند تعطل الشاحن. وتحتاج إدارة المنشأة إلى ضبط التكاليف، وسلامة الموقع، وتوزيع الطاقة، وتحديد المسؤول عن الصيانة. لذلك ينبغي التعامل مع المشروع بوصفه خدمة مستمرة مرتبطة بالمبنى والمستخدمين، لا شراء معدات فقط.

يختلف برنامج شحن السيارات الكهربائية في أماكن العمل عن الشحن المنزلي ومحطات الشحن العامة، إذ يتطلب فهمًا لأنماط تنقل الموظفين ومدة وقوف المركبات واحتياجات الشحن اليومية. فالمستخدمون يصلون عادة في ساعات متقاربة ويبقون لعدة ساعات، وقد تحتاج السيارات إلى شحن متفاوت وفق مسافة التنقل وسعة البطارية والطاقة المتبقية. هذا النمط قد يجعل الشحن المتردد AC مناسبًا في مواقع كثيرة، بينما لا يصبح الشحن السريع DC خيارًا منطقيًا إلا عندما تدعم حاجة التشغيل ذلك. لا توجد قاعدة واحدة لكل المنشآت؛ القرار يبدأ من جدول المركبات وطول الإقامة والقدرة المتاحة.

من المستفيد من شحن السيارات الكهربائية في أماكن العمل؟

يوفر شحن السيارات الكهربائية في أماكن العمل حلًا عمليًا للموظفين الذين لا يستطيعون تركيب شاحن منزلي، أو يقطعون مسافات طويلة، أو يحتاجون إلى استعادة جزء من طاقة البطارية خلال ساعات الدوام. وقد يشمل البرنامج الزوار والعملاء ومركبات الشركة، لكن توسيع الوصول يغير الطلب والإدارة والتسعير. ينبغي تحديد الجمهور الأساسي منذ البداية، لأن شاحنًا مخصصًا لسيارات الموظفين طوال اليوم يختلف في طريقة تشغيله عن شاحن متاح للزوار الذين يمكثون ساعة أو ساعتين فقط.

موظف يوصل كابل شحن بسيارته الكهربائية في موقف مقر العمل خلال ساعات الدوام.

قبل الالتزام بالميزانية، اجمع مؤشرات من الموظفين بصورة لا تكشف بيانات شخصية غير لازمة: عدد مالكي السيارات الكهربائية أو من يخططون لشرائها، والمسافات اليومية التقريبية، وإمكانية الشحن المنزلي، وأوقات الوصول والمغادرة، والحاجة الفعلية للشحن أثناء العمل. يفيد الاستبيان في تقدير الطلب الأولي، لكنه لا يساوي حجزًا مؤكدًا أو توقعًا دقيقًا للنمو. اعتمد كذلك على إشغال المواقف وتوزيع مواقع العمل، ثم راجع التقديرات دوريًا بدل بناء المشروع على توقع واحد.

كيف تقدر عدد الشواحن؟

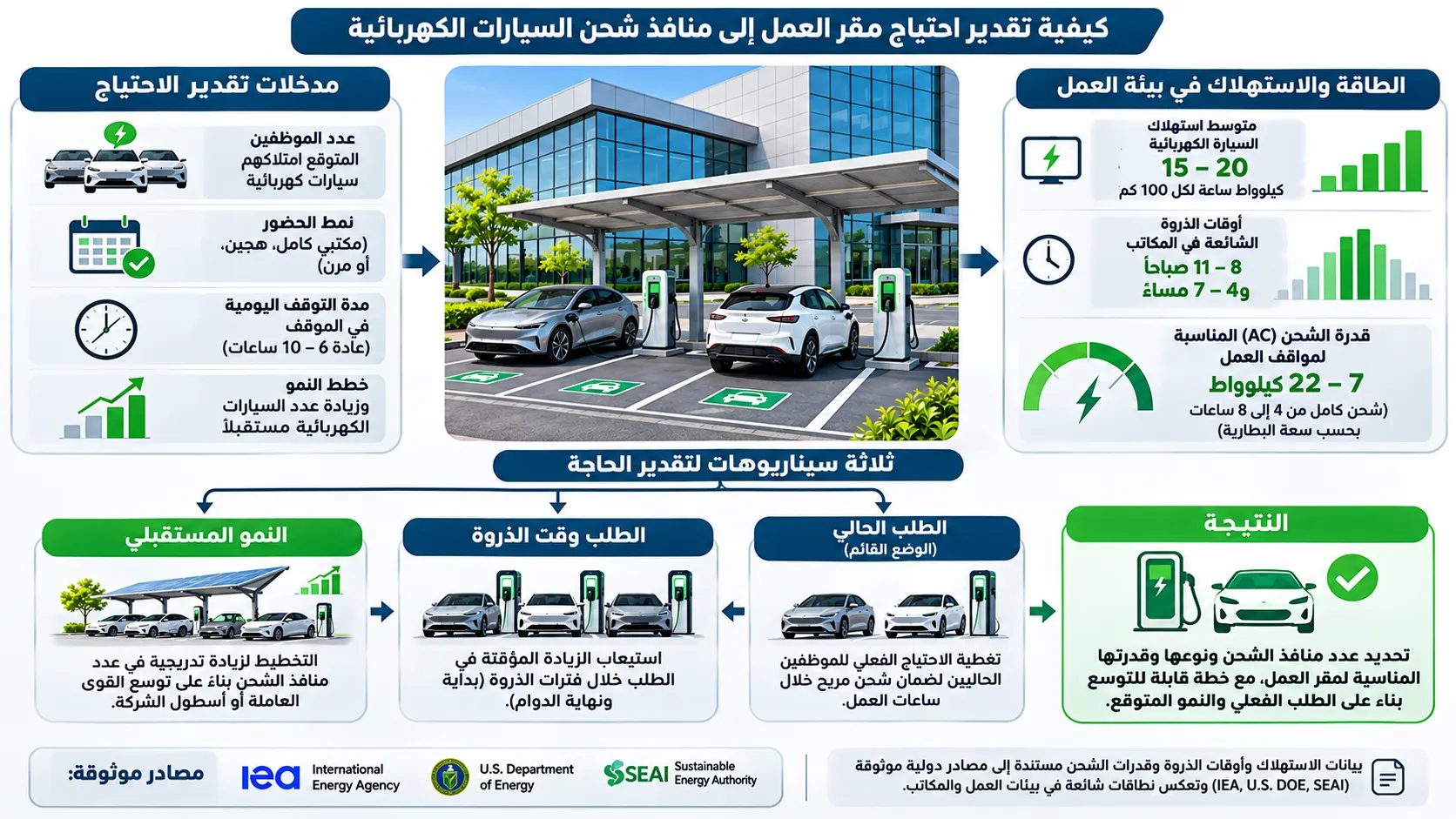

عند التخطيط لشحن السيارات الكهربائية في أماكن العمل، لا تساوِ بين عدد الموظفين وعدد منافذ الشحن المطلوبة؛ بل احسب الطلب الفعلي وأوقات الذروة واحتياجات المستخدمين اليومية. فقد تكون نسبة من يملكون سيارة كهربائية منخفضة اليوم لكنها ترتفع مستقبلًا، وقد يستطيع منفذ واحد خدمة أكثر من مستخدم خلال اليوم إذا كانت فترات البقاء قصيرة أو اتُّفق على تبادل السيارات. وفي المقابل، قد تحتاج منشأة ذات عدد أقل من السيارات إلى منافذ أكثر عندما تصل السيارات في الوقت نفسه وتغادر في وقت واحد. احسب سيناريوهات متعددة: الطلب الحالي، والزيادة المتوقعة، وأوقات الذروة، ومتوسط الطاقة المطلوبة لكل جلسة.

يمكن تقدير الطاقة اليومية المطلوبة بصورة مبسطة عبر ضرب عدد السيارات المتوقع شحنها في متوسط الطاقة التي تحتاجها كل سيارة خلال يوم العمل. لكن لا تستنتج من ذلك عدد المنافذ مباشرة؛ فالوقت المتاح لكل سيارة، وقدرة الشاحن، وتوزيع الحمل بين المنافذ عوامل منفصلة. استخدم بيانات الاستخدام الفعلية عندما تتوفر، ثم اختبر ما إذا كان السيناريو الأكثر ازدحامًا يترك بعض المستخدمين دون طاقة كافية. الأفضل تصميم توسع مرحلي مع تجهيز البنية الأساسية للتوسع بدل شراء كل المعدات دفعة واحدة.

مخطط توضيحي لتقدير عدد منافذ شحن السيارات الكهربائية وفق عدد المركبات وأوقات الذروة والطاقة اليومية المطلوبة.

اختيار مستوى الشحن المناسب

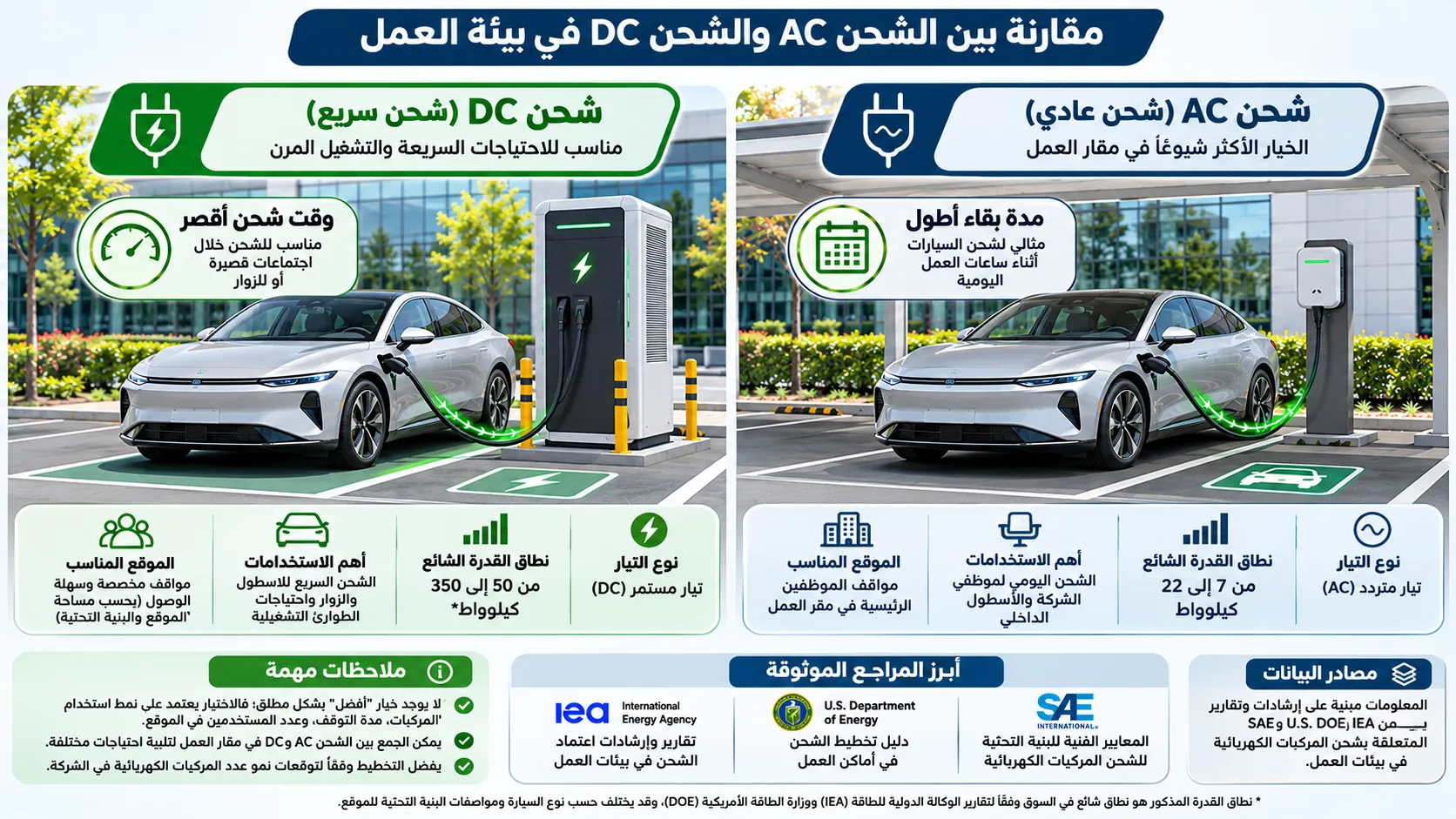

عادةً تكون شواحن AC من المستوى المناسب للسيارات التي تبقى في الموقف لساعات طويلة، إذ تتسع مدة الشحن المتاحة خلال الدوام. قد تكون الشواحن الأبطأ أكثر ملاءمة لبعض مواقع العمل إذا كانت حاجة المستخدمين محدودة، بينما يوفر المستوى الأعلى طاقة أكثر خلال الفترة نفسها لكنه قد يحتاج إلى قدرة كهربائية وتجهيزات وتكلفة أعلى. أما DC السريع فقد يساعد في مواقع ذات دوران مرتفع أو مركبات تحتاج إلى عودة سريعة إلى الخدمة، لكنه ليس الخيار الافتراضي لموقف موظفين طوال يوم العمل.

لا تختَر الشاحن بناءً على الرقم الأعلى على الملصق وحده. القدرة الفعلية التي تستقبلها السيارة قد تكون أقل بسبب حد الشاحن الداخلي، أو درجة حرارة البطارية، أو حالة الشحن، أو مشاركة القدرة بين منافذ متعددة. ينبغي التأكد من نوع الموصل والتوافق مع السيارات المستهدفة، وإمكان إدارة المستخدمين، والتحديثات والدعم، وسهولة استبدال القطع. من المفيد مقارنة عدة عروض تجارية بالمواصفات ونطاق الخدمة والضمان والتشغيل، لا بسعر شراء الوحدة فقط.

رسم مقارن يوضح شاحن AC المناسب عادةً لوقوف السيارة لساعات وشاحن DC السريع للمواقف ذات الحاجة إلى شحن أسرع.

فحص القدرة الكهربائية قبل شراء المعدات

تبدأ دراسة الموقع من لوحة التوزيع والخدمة الكهربائية القائمة، والأحمال الحالية، والتوسع المتوقع في المبنى، والمسافة بين اللوحة ومواقف السيارات. يجب أن يجري التقييم فني كهربائي مرخص أو جهة مختصة وفق قواعد البلد والمدينة، ويشمل التمديدات والحماية والتأريض ووسائل الفصل ومتطلبات الحريق والبيئة. لا يمكن استنتاج أن المنشأة تملك سعة إضافية لمجرد أن القواطع لا تفصل حاليًا؛ فالأحمال المتزامنة والأحمال المستقبلية وظروف التشغيل تحتاج إلى حساب.

قد تتطلب إضافة الشواحن تعديلًا في اللوحة أو الكابلات أو المحول أو نقطة الخدمة، لكن مقدار العمل لا يمكن تحديده قبل المسح والحساب. اطلب من المورد أن يوضح حدود المسؤولية: هل العرض يشمل الدراسة الكهربائية، والحفر، وتمديد الكابلات، والعدادات الفرعية، والتصاريح، والاختبارات، وإعادة الموقع إلى حالته؟ قارن التكلفة الكلية ونطاق العمل حتى لا تبدو عروض غير متكافئة متساوية في السعر. وللمرجعية الفنية، يوصي دليل وزارة الطاقة الأمريكية بشأن تخطيط وتركيب بنية شحن المركبات الكهربائية بالتنسيق المبكر مع المرفق الكهربائي والمقاول ومزود الشحن.

فني كهرباء يفحص لوحة توزيع في مبنى تجاري لتقييم القدرة المتاحة لتركيب محطات شحن السيارات الكهربائية.

متى تحتاج إلى إدارة الشحن والأحمال؟

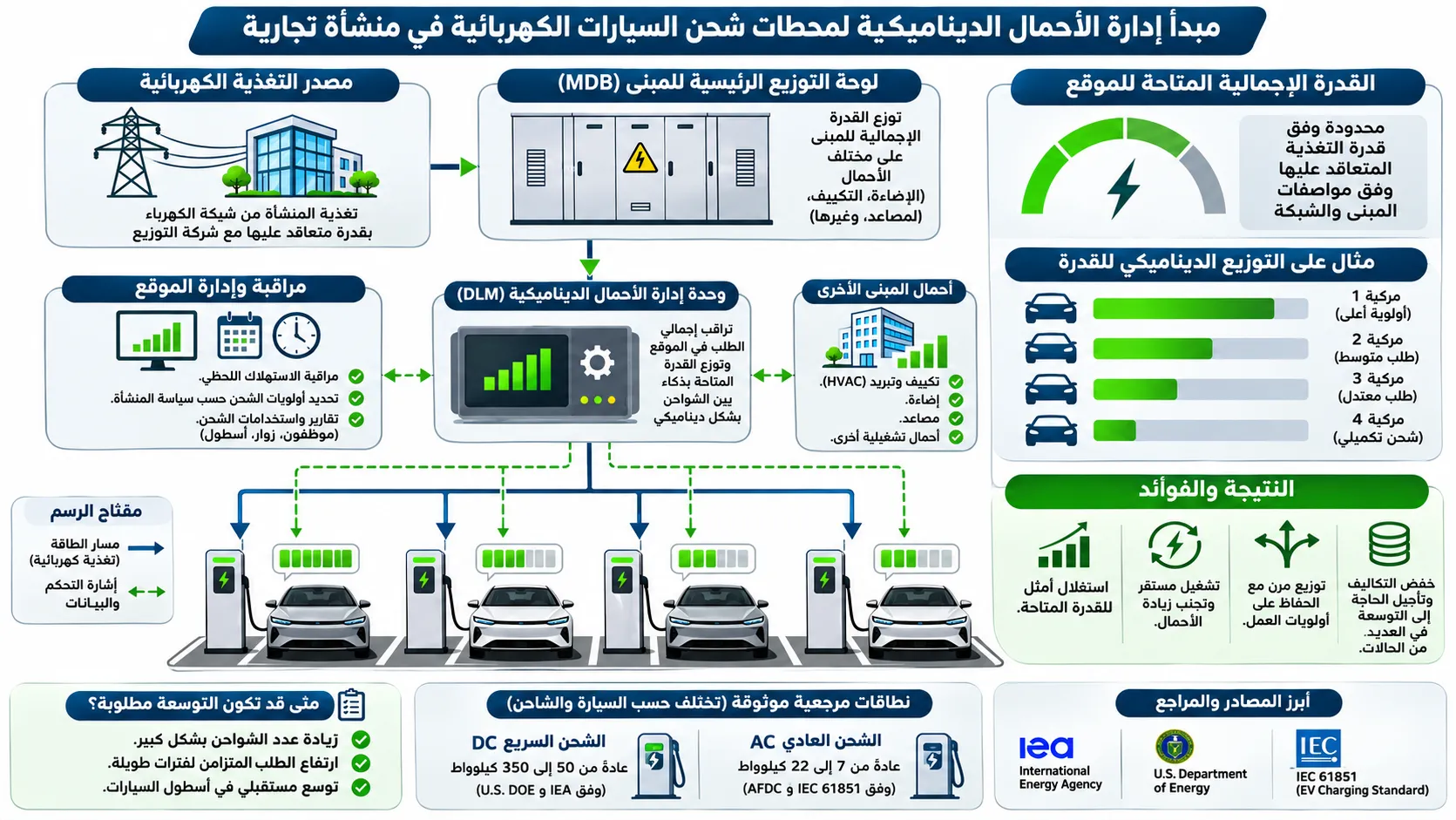

عندما تعمل شواحن متعددة في الوقت نفسه، لا يلزم أن تستخدم جميعها أقصى قدرة مسموحة طوال الجلسة. يمكن لنظام إدارة الشحن أن يوزع القدرة المتاحة، أو يحدد سقفًا إجماليًا للموقع، أو يغير أولوية المركبات حسب موعد المغادرة وكمية الطاقة المطلوبة. هذا مفيد عندما تكون القدرة محدودة أو عندما ترغب المنشأة في تجنب ذروة جديدة. لكنه يحتاج إلى معدات متوافقة، وقياس أو معرفة بالأحمال، وسياسة تحكم صحيحة، واختبار لما يحدث إذا انقطع الاتصال أو تعطل النظام.

لا تتعامل مع إدارة الأحمال على أنها وسيلة تضمن إلغاء كل أعمال الترقية الكهربائية. قد تقلل القدرة المطلوبة في وقت الذروة أو تساعد على الاستفادة من الخدمة القائمة، لكن القرار يعتمد على مقدار الطاقة اليومية ووقت توافر السيارات وحدود الموقع. إذا كان الطلب كبيرًا ووقت الشحن قصيرًا، فقد تكون السعة الإضافية ضرورية رغم إدارة القدرة. يشرح دليل وزارة الطاقة الأمريكية للشحن المُدار الفرق بين الشحن غير المنسق والشحن الذي يوازن احتياجات المركبات والمبنى والشبكة؛ أما التعاقد والتنفيذ المحليان فيجب أن يطابقا متطلبات البلد.

مخطط يوضح نظام إدارة الأحمال الذي يوزع القدرة الكهربائية المتاحة بين عدة شواحن سيارات كهربائية داخل مقر العمل.

سياسة استخدام واضحة أفضل من لافتة فقط

قبل تشغيل الشواحن، اكتب سياسة سهلة الفهم تجيب عن أسئلة عملية: من يحق له الاستخدام؟ هل يلزم التسجيل؟ هل يوجد حجز أو أولوية؟ متى يجب نقل السيارة بعد اكتمال الشحن؟ ماذا يحدث إذا تعطلت المحطة؟ وهل يسمح باستخدامها خارج ساعات الدوام؟ ينبغي أن يعرف المستخدم جهة الدعم وطريقة الإبلاغ عن مشكلة، وأن تكون السياسة قابلة للتطبيق بعدل. إذا كان عدد المنافذ أقل من الطلب، فقد يكون نظام المناوبة أو مدة الشحن أو حجز الأوقات أكثر وضوحًا من ترك الأمر للتفاوض اليومي بين الموظفين.

يمكن لسياسة مشاركة الشواحن أن تستخدم عدة وسائل: أوقات محددة للمجموعات، أو حجزًا مسبقًا، أو تنبيهًا عند اكتمال الشحن، أو حدًا أقصى للبقاء بعد انتهاء الجلسة. لا تطبق رسومًا أو غرامات قبل أن تكون الشروط واضحة ومتوافقة مع القوانين وسياسة المؤسسة. ولا تضع قواعد تتجاهل اختلاف الاحتياج؛ فموظف يقطع مسافة طويلة ولا يملك شحنًا منزليًا قد تكون حاجته مختلفة عن موظف يستطيع شحن سيارته ليلًا. اتساق القواعد وشفافيتها أهم من تصميم سياسة معقدة يصعب شرحها.

هل الشحن مجاني أم مدفوع؟

عند تطبيق شحن السيارات الكهربائية في أماكن العمل، قد يشجع الشحن المجاني الاستخدام ويجعل الخدمة ميزة للموظفين، لكنه يحمّل المنشأة تكاليف الكهرباء والتشغيل والصيانة. أما التسعير فقد يساعد في استرداد جزء من المصروفات وإدارة الإشغال، لكنه يحتاج إلى قياس الاستهلاك وتوضيح الرسوم. لا توجد تعرفة مناسبة عالميًا؛ فهي تعتمد على تعرفة المرفق، وأسلوب الفوترة، والضرائب والرسوم المحلية، وتكلفة الشبكة والصيانة. لا تستخدم أسعارًا أمريكية أو أوروبية كنموذج جاهز لتسعير الخدمة في الخليج أو مصر.

من الأفضل فصل تكلفة الطاقة عن بقية تكلفة الخدمة عند إعداد دراسة داخلية. فتكلفة الكهرباء لكل كيلوواط ساعة ليست دائمًا التكلفة الكاملة، خصوصًا إذا وُجدت رسوم اتصال أو دفع أو صيانة أو تكلفة رأسمالية للمعدات. ويمكن أن تختار المؤسسة دعم جزء من السعر، أو تقديم حصة شهرية محددة، أو تطبيق تعرفة تغطي المصروفات التشغيلية، أو جعل الخدمة مجانية في البداية خلال تجربة محدودة. يجب أن يفهم الموظف طريقة الحساب قبل بدء البرنامج، وأن يستطيع مراجعة استهلاكه وفاتورته عندما تكون الخدمة مدفوعة.

الموقع الفيزيائي والسلامة وإتاحة الوصول

اختيار المكان لا يقتصر على القرب من اللوحة الكهربائية. ينبغي أن تكون المواقف واضحة ويمكن الوصول إليها دون تعريض الكابل للمشاة أو عربات التسوق أو حركة المركبات، مع مراعاة التصريف والماء والشمس والحرارة والاصطدام المحتمل. يجب أن تكون الحواجز واللوحات والتخطيط الأرضي مناسبة، وأن يتمكن الفني من الوصول إلى المعدة لصيانتها. كما ينبغي مراجعة متطلبات إتاحة الوصول للأشخاص ذوي الإعاقة وفق اللوائح المحلية، وعدم تصميم مساحة الشحن بطريقة تسد المسار أو تتطلب رفع الكابل فوق ممر مشاة.

تتطلب سلامة الشحن اختيار معدات معتمدة للتطبيق المقصود وتركيبًا واختبارًا بواسطة مختصين، وعدم استخدام تمديدات مرتجلة أو مقابس غير مصممة للأحمال المطلوبة. يجب وضع خطة للحالات غير العادية مثل تلف كابل أو تعرض محطة للاصطدام أو دخول الماء إلى منطقة معدات. لا ينبغي مطالبة الموظف بإصلاح الشاحن بنفسه. ضع آلية لعزل المحطة المتضررة وإبلاغ المسؤول وإشراك فني مؤهل، مع تعليمات واضحة لمنع استخدام وحدة يظهر عليها تلف ظاهر.

مواقف شحن سيارات كهربائية بخطوط أرضية واضحة وحواجز حماية ومسارات مشاة منظمة في منشأة تجارية.

التشغيل والصيانة واتفاقية مستوى الخدمة

حتى الشاحن الجيد قد يتوقف بسبب الاتصال أو القاطع أو الكابل أو نظام الدفع أو خطأ برمجي. لذلك يجب أن يتضمن العقد طريقة للإبلاغ، ووقت استجابة متوقعًا، وتوافر قطع الغيار، ومسؤولية تحديث البرامج، وإجراءات إعادة الخدمة. تختلف أوقات الاستجابة الواقعية حسب المورد والموقع والاتفاق؛ لذا لا تضع وعدًا عامًا دون مستند تعاقدي. احتفظ بسجل الأعطال والوقت الضائع وعدد جلسات الشحن الفاشلة، حتى تعرف إن كان المورد يقدم خدمة مناسبة.

تشمل خطة الصيانة فحوصًا دورية للهيكل والكابلات والوصلات والحماية الكهربائية والاتصال والبرمجيات، وفق تعليمات الشركة ومتطلبات الجهة المختصة. لا يكفي فحص الشكل الخارجي أو انتظار شكوى المستخدم. ويمكن لنظام إدارة الشحن أن يتيح متابعة بعض بيانات الحالة عن بعد، لكن بيانات المراقبة لا تغني عن الصيانة الميدانية اللازمة. حدد مالكًا داخليًا للخدمة ومسؤولية كل فريق، بدل ترك الإبلاغ موزعًا بين الأمن والمرافق والمشتريات والمورد دون مسار تصعيد واضح.

مسؤول تشغيل يراجع حالة محطات شحن السيارات الكهربائية ومؤشرات الأعطال والطاقة على شاشة مراقبة داخل منشأة تجارية.

البيانات والخصوصية والأمن السيبراني

قد يسجل نظام الشحن هوية المستخدم، ووقت الجلسة، والطاقة المسحوبة، وموقع المحطة، وبيانات الفوترة، وأحيانًا معلومات عن المركبة أو الحساب. حدد سبب جمع كل حقل ومدة الاحتفاظ به ومن يستطيع الوصول إليه. لا تجمع سجلًا شخصيًا أكثر مما تحتاجه لإدارة الخدمة. إذا كان المشغل الخارجي يستضيف البيانات في السحابة، راجع شروط الخدمة، وآلية حذف الحساب، وتصدير التقارير، والإبلاغ عن الحوادث، ومكان معالجة البيانات عندما تكون هذه المسألة خاضعة لقواعد محلية.

افصل بين شبكة الشحن والشبكات المؤسسية الحساسة وفق سياسة تقنية المعلومات، واستخدم حسابات إدارية محدودة الصلاحية وتحديثات رسمية وإجراءات استعادة عند فقد الاتصال. اسأل المورد عن آلية تحديث المحطات، ومصادقة الإدارة، وتسجيل الأنشطة، ودعم البروتوكولات المتوافقة مع منظومة المؤسسة. لا يعتبر وجود تطبيق أو اتصال بالإنترنت دليلًا كافيًا على الأمن. ينبغي أيضًا توعية المستخدمين بعدم مشاركة بطاقة أو حساب الشحن الشخصي بصورة تخرق قواعد المحاسبة أو تتيح استخدامًا غير مصرح به.

خطة تنفيذ تدريجية

  • مرحلة الاكتشاف: حدد متطلبات شحن السيارات الكهربائية في أماكن العمل، واجمع احتياجات المستخدمين، وراجع بيانات المواقف والقدرة الكهربائية، وحدد مسؤول المشروع والميزانية المتاحة.
  • مرحلة التصميم: قارن أنواع الشواحن والموردين، وحدد المواقع والاتصالات والفوترة والصيانة، وافحص التصاريح والاشتراطات المحلية قبل شراء المعدات.
  • مرحلة التجربة: ابدأ بعدد محدود من المنافذ، وراقب جلسات الشحن والتزام المستخدمين والأعطال والطاقة المطلوبة، ثم اجمع ملاحظات واضحة.
  • مرحلة التوسع: عدّل سياسة الاستخدام وتوزيع القدرة اعتمادًا على بيانات التجربة، وحدد إن كان التوسع يحتاج إلى منافذ إضافية أو إدارة أحمال أو تطوير كهربائي.

كيف تقيس نجاح البرنامج؟

استخدم مؤشرات تقيس الخدمة لا مجرد عدد الشواحن المركبة. من المؤشرات المفيدة: عدد الجلسات، والطاقة الموزعة، ونسبة الوقت الذي تكون فيه الوحدة جاهزة، ومعدل فشل بدء الجلسات، ومتوسط مدة الإشغال بعد اكتمال الشحن، وتوزيع الاستخدام بين الموظفين والزوار، وتكلفة التشغيل لكل كيلوواط ساعة. قارن المؤشرات قبل التوسع وبعده، لكن لا تفسر ازدياد الطاقة المستهلكة وحده على أنه تحسن؛ فقد يعني ببساطة أن عدد السيارات الكهربائية ازداد.

اربط القياس بهدف محدد. إذا كان الهدف تسهيل تنقل الموظفين، فاسأل عن نسبة المستخدمين الذين يجدون شحنًا عند الحاجة. وإذا كان الهدف تقليل وقت تعطل مركبات العمل، فقِس جاهزية المركبات في موعد المغادرة. وإذا كان الهدف إدارة المصروفات، احسب تكاليف المعدات والطاقة والتشغيل والصيانة كلًا على حدة. لا تدّعِ انخفاض الانبعاثات أو التكاليف دون تحديد منهج الحساب والافتراضات ومقارنة عادلة.

اعتبارات السوق الخليجي والشرق الأوسط

يتطلب شحن السيارات الكهربائية في أماكن العمل بالسعودية والإمارات ومصر وغيرها مراعاة اختلاف تعرفة الكهرباء والقدرة المتاحة في المبنى ومتطلبات الدفاع المدني والموافقات وأدوار المالك والمستأجر ومقدم الخدمة. لذلك استخدم الأدلة الفنية الدولية لفهم خيارات التخطيط والتشغيل، لا لاستبدال التعليمات المحلية. إذا كان المبنى مستأجرًا، فاحسم مسؤولية المعدات والتمديدات عند انتهاء العقد. وإذا كان الموقع في منطقة عالية الحرارة أو الغبار، فراجع نطاقات التشغيل ودرجة الحماية والصيانة المناسبة التي يحددها المصنع.

من المهم ألا تعتمد المنشأة على توقع بأن كل موظف سيبقى في وضع الشحن طوال الدوام. سلوك الوقوف والتنقل الداخلي وساعات العمل وأوقات الذروة تحدد مدى استخدام البنية. وفي المواقع متعددة المستخدمين، قد تكون إدارة الحجوزات أو تمكين عدة منافذ على دائرة مشاركة أكثر تأثيرًا من شراء معدات ذات قدرة أعلى. اطلب من المهندس والمورد تبرير الاختيارات ببيانات فعلية، واحتفظ بخيار التوسع إذا زاد الطلب أو ظهرت سيارات الشركة ضمن البرنامج.

ما الذي تتضمنه وثيقة طلب العروض؟

اطلب من المورد تحديد القدرة لكل منفذ وعند تشغيل المجموعة معًا، والتوافق مع السيارات، ومتطلبات الاتصال، وآلية المصادقة والدفع إن وجدت، والتقارير المتاحة، والتحديثات، ومدة الضمان، ووقت الاستجابة للأعطال. اطلب كذلك بيانًا واضحًا لما لا يشمله السعر، مثل أعمال الحفر أو تعديل اللوحة أو اتصال الإنترنت أو رسوم الخدمة السحابية. يجب أن تسمح وثيقة العروض بمقارنة نطاق متكافئ بين الموردين، وأن توضح ملكية البيانات ومصير الحسابات إذا انتقلت المنشأة إلى مشغل آخر.

كيف تتعامل المنشأة مع نمو الطلب؟

راجع بعد فترة التجربة عدد المستخدمين الفعليين وفترات الاستخدام والطاقة لكل جلسة، ثم قارنها بالتوقعات. قد يكون الحل إضافة منافذ، أو تمديد ساعات الإتاحة، أو تعديل الحجز، أو توفير منافذ إضافية في موقع آخر. لا تفترض أن زيادة القدرة لكل شاحن هي الحل؛ فقد تكون المشكلة في توزيع المنافذ أو السياسة أو مكانها. احتفظ بخطة تنفيذ مرحلية تشمل المسارات واللوحات والمساحات الممكن التوسع فيها حتى لا تعاد أعمال مدنية مكلفة عند إضافة أجهزة.

الخلاصة السريعة

  • ابدأ بقياس حاجة الموظفين والزوار قبل تحديد عدد الشواحن.
  • اختر AC أو DC حسب مدة الوقوف والطاقة المطلوبة، وليس حسب أعلى قدرة معلنة فقط.
  • احصل على تقييم كهربائي مختص وتنسيق مبكر مع المرفق والمالك عند الحاجة.
  • ضع سياسة مكتوبة للوصول والحجز والمشاركة والرسوم والتعامل مع الأعطال.
  • قيّم إدارة الأحمال إذا كان تشغيل الشواحن معًا يضغط على قدرة الموقع.
  • ضمّن الصيانة والأمن والخصوصية وإتاحة الوصول في التصميم والعقد.
  • نفّذ تجربة صغيرة، وقس الاستخدام والموثوقية والتكلفة، ثم توسع بناءً على النتائج.

أسئلة شائعة

هل يجب توفير شاحن لكل موظف يمتلك سيارة كهربائية؟

ليس بالضرورة. يتوقف العدد على مدة الوقوف ونسبة الطاقة التي يحتاجها السائقون وتزامن الوصول والمغادرة. يمكن أن يخدم المنفذ أكثر من مستخدم إذا كانت هناك سياسة مشاركة واضحة، لكن لا ينبغي تقليل العدد دون حساب سيناريوهات الذروة.

هل الشحن السريع DC أفضل لمقر العمل؟

ليس في جميع الحالات. إذا كانت السيارة تبقى عدة ساعات، فقد يلبي شاحن AC احتياجاتها بقدرة مناسبة وكلفة أبسط. يصبح DC منطقيًا عندما تفرض طبيعة التشغيل شحنًا سريعًا ودورانًا مرتفعًا للمركبات.

هل ينبغي أن يكون الشحن مجانيًا؟

هذا قرار تشغيلي ومالي. يمكن أن يغطي صاحب العمل التكلفة كميزة للموظفين، أو يفرض تعرفة شفافة تغطي جزءًا من المصروفات. راجع المحاسبة والضرائب والقواعد المحلية قبل تحديد السياسة.

ماذا يحدث عندما يتجاوز الطلب القدرة المتاحة؟

يمكن تطبيق حجز أو مشاركة زمنية أو تحديد سقف قدرة لكل منفذ باستخدام نظام إدارة شحن مناسب. لكن هذه الأدوات لا تلغي الحاجة إلى تقييم كهربائي، ولا تضمن أن القدرة الحالية تكفي لكل أنماط الاستخدام.

من المسؤول عن صيانة الشواحن؟

يجب تحديد المسؤولية في العقد والسياسة الداخلية. قد ينفذها المورد أو مشغل الشبكة أو مقاول متخصص، لكن المنشأة تحتاج إلى نقطة اتصال داخلية ومسار واضح للإبلاغ والتصعيد.

هل يمكن تطبيق النموذج نفسه في كل بلد؟

مبادئ تخطيط الطلب والمشاركة والصيانة عامة، لكن التصاريح والتعرفة ومعايير الكهرباء والخصوصية والسلامة تختلف. يجب مراجعة الجهات المحلية والاستشاريين المؤهلين قبل التنفيذ.
